OPDATERING
DATO: 25.10.2026

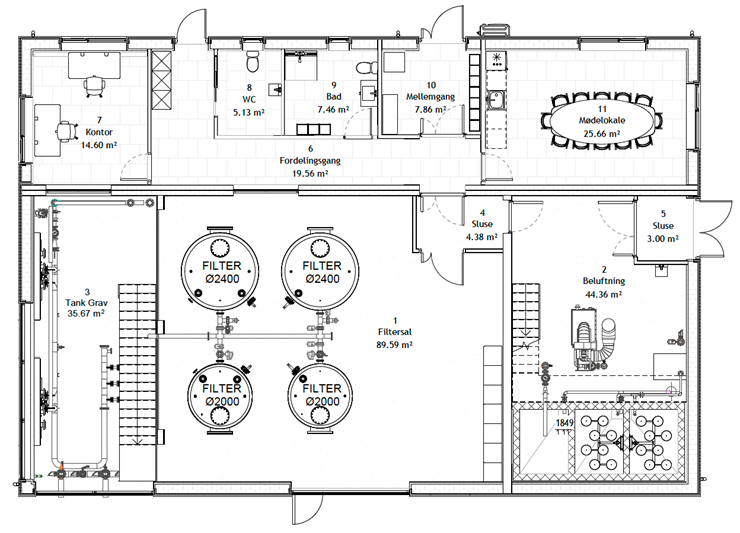

Billedet viser grundplanen for vandværket. I administrationen er der kontor, toiletter, lager og køkken/mødelokale.
På vandværket, er beluftningen holdt for sig, da den del kan svine en del og det også er den del som støjer mest.
I filtersalen er der gjort plads til nye behandlingsmetoder. Vi ved ikke hvad det vil være, men hvis der kommer nye krav til drikkevandet så det skal behandles anderledes end man gør i dag.
I kælderen, der går rentvandstankene ind og pumperne til udpumpning af vand står også her.

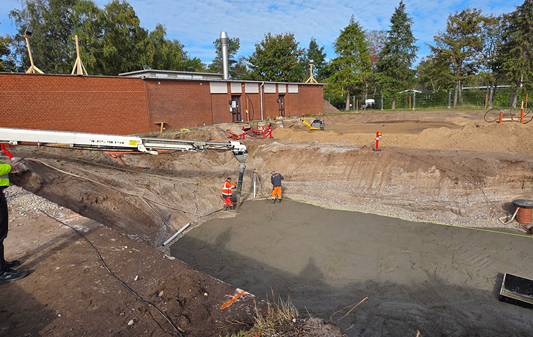

På grunden er man i gang med at støbe kælderen. Arbejdet går godt. Grundvandet er ca. 2.5 meter nede. Så der har ikke været store problemer med vandet.
Arbejdet går planmæssigt fremad.
OPDATERING
DATO: 07.10.2026
Arbejdet går som det er planlagt. Der er pt. ikke støde nogle uforudsete til eller ærgerlige oplevelser.
Der arbejdes målrettet på at være Færdig med støbning inden jul 2026.

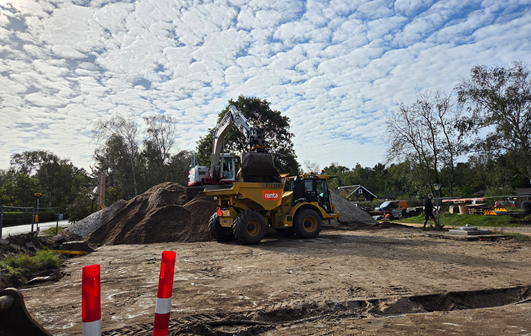

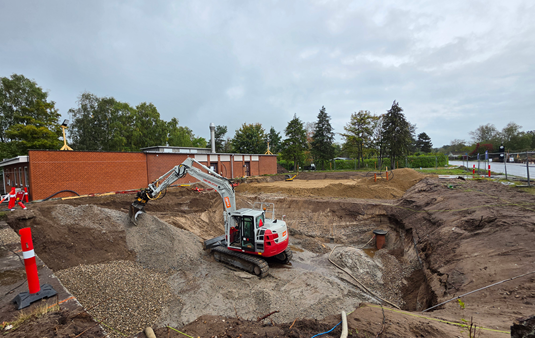

De sidste tre uger, er gået med at grave jord af og køre noget jord til opbevaring. Der er gravet ud til kælderen og lavet sandpude.
Som det er nu er vi foran tidsplan og under budget.
Beton arbejdet er begyndt den 6. oktober 2026. Senere på ugen, begynder man at lavet forskalling.



OPDATERING
DATO: 28.08.2026
Vi fik byggetilladelsen fra Odsherred kommune meget hurtigt.
Der blev søgt om byggetilladelse den 1. juli og vi fik byggetilladelsen den 6. juli 2026.
Det forventes at gå i jorden i uge 37.
Inden længe vil der blive slukket for strømmen til vandværket i en lille time. Dette medfører at der ikke bliver pumpet vand ud i det tidsrum hvor der er slukket for strømmen. Vi sender naturligvis en sms ud til alle tilmeldte forbrugere, så snart vi kender tidspunktet.
Der er sat byggeskilt op.
Der er fældet træer.
Der bliver snart sat byggehegn op og den første skurvogn er også på vej.
Så nu er det tydeligt at vi er på vej til et nyt vandværk.
OPDATERING
DATO: 03.07.2026
Byggeansøgning er nu sendt til Odsherred Kommune. Tidsplanen er at arbejdet begyndes i september og at man er færdig i jorden inden jul 2026. I januar 2027 vil byggeriet af bygningen begynde.
Der holdes en hel del møder. Der justeres på tegninger. Der tages beslutninger om procesanlægget. Der findes materialer. Og meget andet.
Det gamle vandværk vil først blive revet ned når det nye er helt oppe og køre. Så på trods af at bygningen kan stå helt færdig, så skal vi vente på at procesanlægget særligt filtrene, er kørt ind, så det kan behandle vandet alene. Så nedrivningen sker formodentlig først i januar 2028.


________________________________________
Der er nu underskrevet en totalentreprise kontrakt med Danwatec.
Danwatec går nu i gang med at søge myndighedsgodkendelser. Afhængigt af kommunens sagsbehandlingstid, forventes det at vi begynder at bygge til september 2026. Ind til videre forventes det at byggeriet er færdigt ved årsskiftet 2027/28.
Der er brugt lokale håndværkere hvor det har været muligt.
Der kommer skilte på vandværksgrunden, med hvilke leverandører som er tilknyttet.

________________________________________
OPDATERING
DATO: 01.03.2026
I første udbudsrunde endte vi med en bydende. Derfor blev der lavet en ny udbudsrunde. Dette har medført at tidsplanen er blevet rykket igen.
Der er kommet tilbud ind, vi er nu i forhandlingsfasen. Planen er at der underskrives kontrakt i slut april og at man går i jorden til september 2026.
________________________________________
OPDATERING
DATO: 03.10.2025
Tidsplanen er rykket en smule.
Tilbud bliver indleveret i slut oktober 2025 og kontrakt forventes underskrevet i januar 2026.
I forbindelse med takstblad for 2025/2026 blev det besluttet at indbetalingen til nyt vandværk på kr. 500,- skulle fortsætte et år mere. Så der i alt er indbetalt i 5 år.
Vi er i fuld gang med at ledningsrenovere råvandsledningen. Det forventes at der er ny råvandsledning, på hele strækningen fra de tre boringer og ind til vandværket senest den 1. april 2026.
________________________________________
Det er blevet besluttet at vi skal bygge nyt vandværk på Lyngvej 62.
Planen er for nuværende at arbejdet går i gang den 1. april 2026 og at det nye vandværk er indkørt til påsken 2027.
Vi har for nuværende ikke en tegning af hvordan det nye vandværk vil se ud og vi har ikke en nærmere tidsplan.
Der sendes udbudsmateriale ud medio august.
Vi forventer at få tilbud ind i slutningen af september og endelig beslutning foretages i november. Herefter har vi tegninger og tidsplan.
Det forventes at endelig kontrakt underskriver primo december 2025.
Vi kommer til at rydde en del beplantning på vores grund og vi kommer til at skulle have det præcise skel afsat, dette bliver gjort senest uge 33.
Det forventes at arbejdet går i gang i foråret 2026.
Hvis I har spørgsmål, er I selvfølgelig velkommen til at kontakte os. Når vi har flere informationer, så vil det blive lagt på vores hjemmeside.
